十一期間,長安益陽發電有限公司2號機組C級檢修全面開工。該公司提前謀劃,明確C修總目標,編制主要里程碑計劃及施工網絡圖,全面加強C修管理,確保C修工作安全、優質、按期完成。

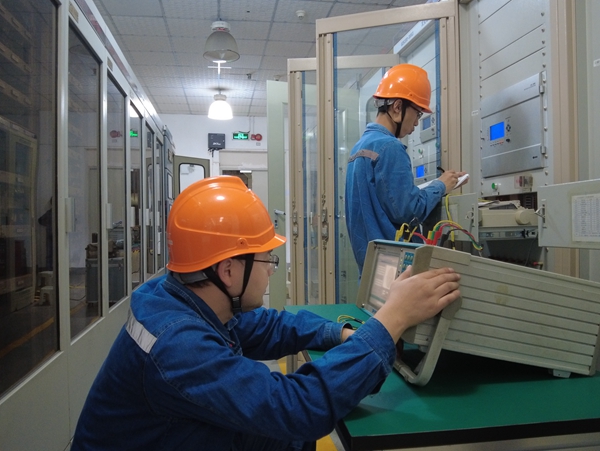

組織管理科學規范。該公司成立2號機組C級檢修領導小組、指揮部和安健環管理、質量管理、施工管理、物質供應、啟動調試5個工作組,明確任務,落實責任。檢修期間,每天召開C修協調會,每周四召開C修專題會,總結前一階段檢修情況,協調解決施工過程中出現的問題,對檢修安全、質量、工期嚴格把關。

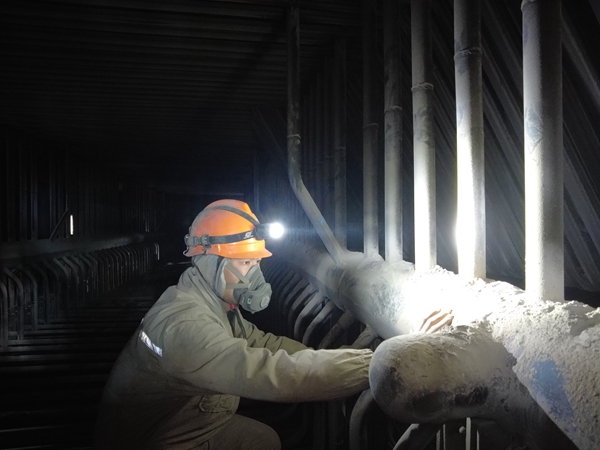

安全管理嚴格到位。該公司結合“喜迎二十大、奮戰四季度、全力保安全”百日安全生產大行動重點任務要求,監督各參修單位嚴格執行“兩票三制”,工作中做到“四不傷害”,堅持開展班前、班后會,工作前進行“三講一落實”,對安全制度的執行、設備安全、安全工器具、安全工作環境和勞動保護情況進行重點檢查,組織落實好相關應急管理措施,堅決杜絕不安全事件的發生。

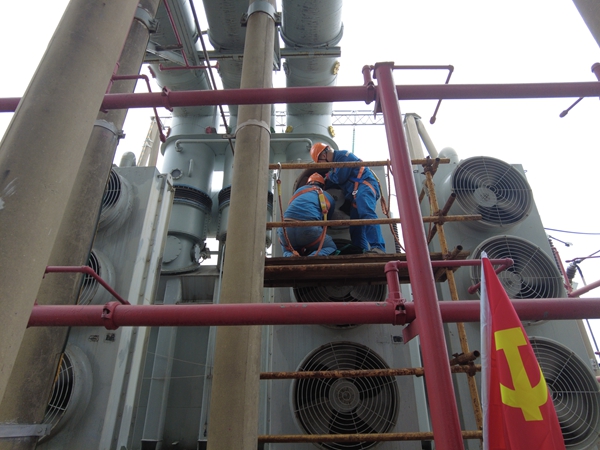

過程管理精細高效。該公司認真總結以往檢修管理經驗,積極推行標準化檢修,加強過程管控,強化精品意識,實行作業分區管理和定置管理,將每一個項目、每一臺設備落實到具體責任人,并嚴格按照檢修程序管理文件和計劃任務書施工作業,按質量驗收計劃進行三級質量驗收,保證檢修工作有序、高效開展。
據悉,此次C修計劃工期28天,主要目的是消缺,并有重點地對機組進行檢查、清掃、修理,完成2號爐貧改煙改造、2號爐脫硝第一層催化劑再生、620斷路器換型改造、熱力系統閥門內漏治理、2號爐二次風門及控制器升級改造等重大檢修、技改項目。
在黨的二十大即將召開之際,該公司全體干部職工將嚴把安全關、質量關,確保機組修后各項指標達預期,為大干四季度、沖刺總目標提供堅強保障,為二十大保電、迎峰度冬保民生貢獻益電力量。
