項目建設
首頁 ? 經營發展 ? 項目建設
長安益陽公司5號機組進入整套啟動調試
發布時間:2024-12-27     作者:劉玉芹
      來源:      分享到:
12月6日,5號機組點火吹管順利完成!
12月13日,500KV升壓站受電一次成功!
12月19日,啟動驗收委員會同意5號機組整套啟動!

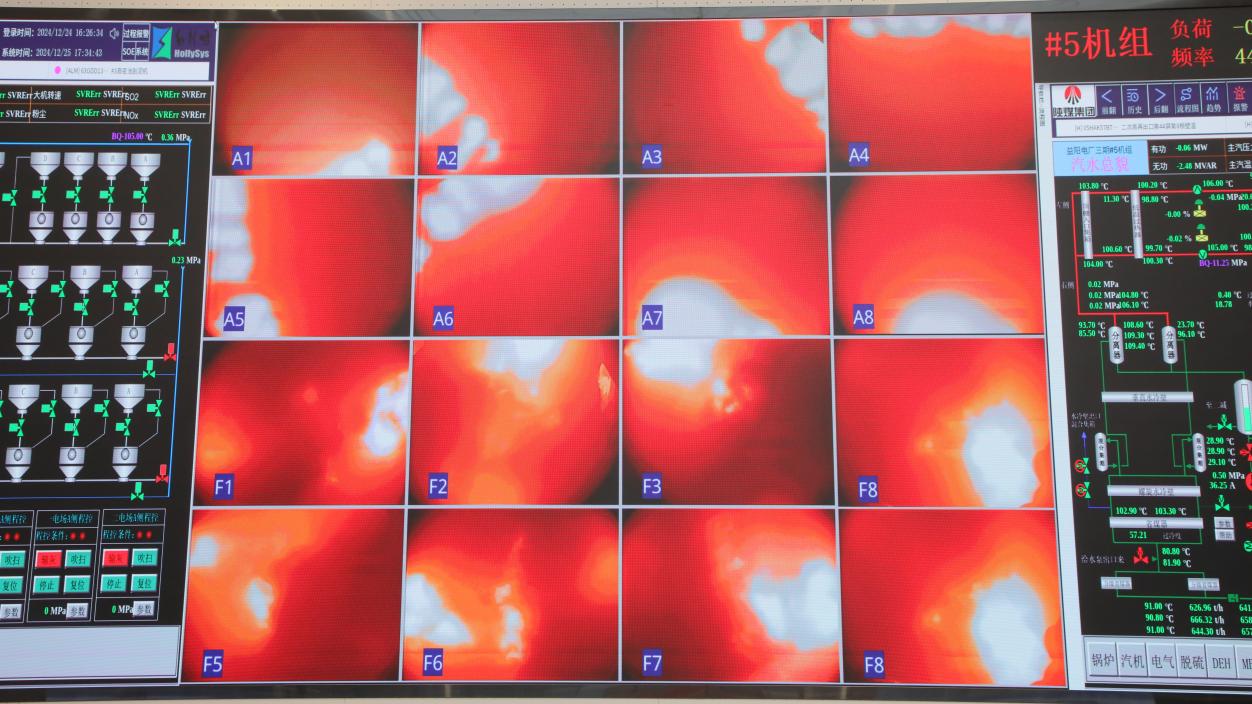

12月25日16時,長安益陽發電有限公司2×100萬千瓦擴能升級改造項目5號機組鍋爐點火成功,標志著5號機組正式進入整套啟動調試階段,向并網發電目標邁出了關鍵一步。

有力有序組織推進。為確保5號機組整套啟動工作順利進行,長安益陽公司細化措施、落實責任,組織制訂單機試運計劃、分系統試運計劃和整套啟動試運計劃,提前做好整套啟動演練和事故預想,同時,督促各參建單位嚴格執行“兩票三制”,按照《火力發電工程質量監督檢查大綱》要求,及時閉環整改整套啟動前各項消缺工作,確保整套啟動前期準備工作安全、科學、高效、有序開展。

全員全力攻堅克難。工程技術人員晝夜奮戰在試運一線,緊跟工程細節、進度和質量,及時現場協調施工單位開展各項試運工作。發電部運行人員發揚連續作戰、敢打硬仗的工作作風,克服氣溫低、現場條件艱苦、時間緊迫等困難,加快熟悉運行規程、系統圖和操作票等,順利完成廠用電受電、鍋爐酸洗等重要節點。安環監督人員實行24小時輪流值守,高風險作業隨時到崗到位監督指導,確保每個作業面都有人員旁站監護。

穩扎穩打現場調試。每天召開試運行協調會,緊盯關鍵環節,組織各參建單位按照調試大綱要求,逐條逐項實施試運行計劃和具體措施,及時完善調試安全技術要求和反事故措施,嚴格規范調試程序,強化過程管控,切實做好鍋爐熱態沖洗、發變組空載試驗、發電機組帶主變、高廠變短路試驗及發電機并網等試驗工作,為后續進入168小時試運行奠定良好基礎。(長安益陽 劉玉芹)
