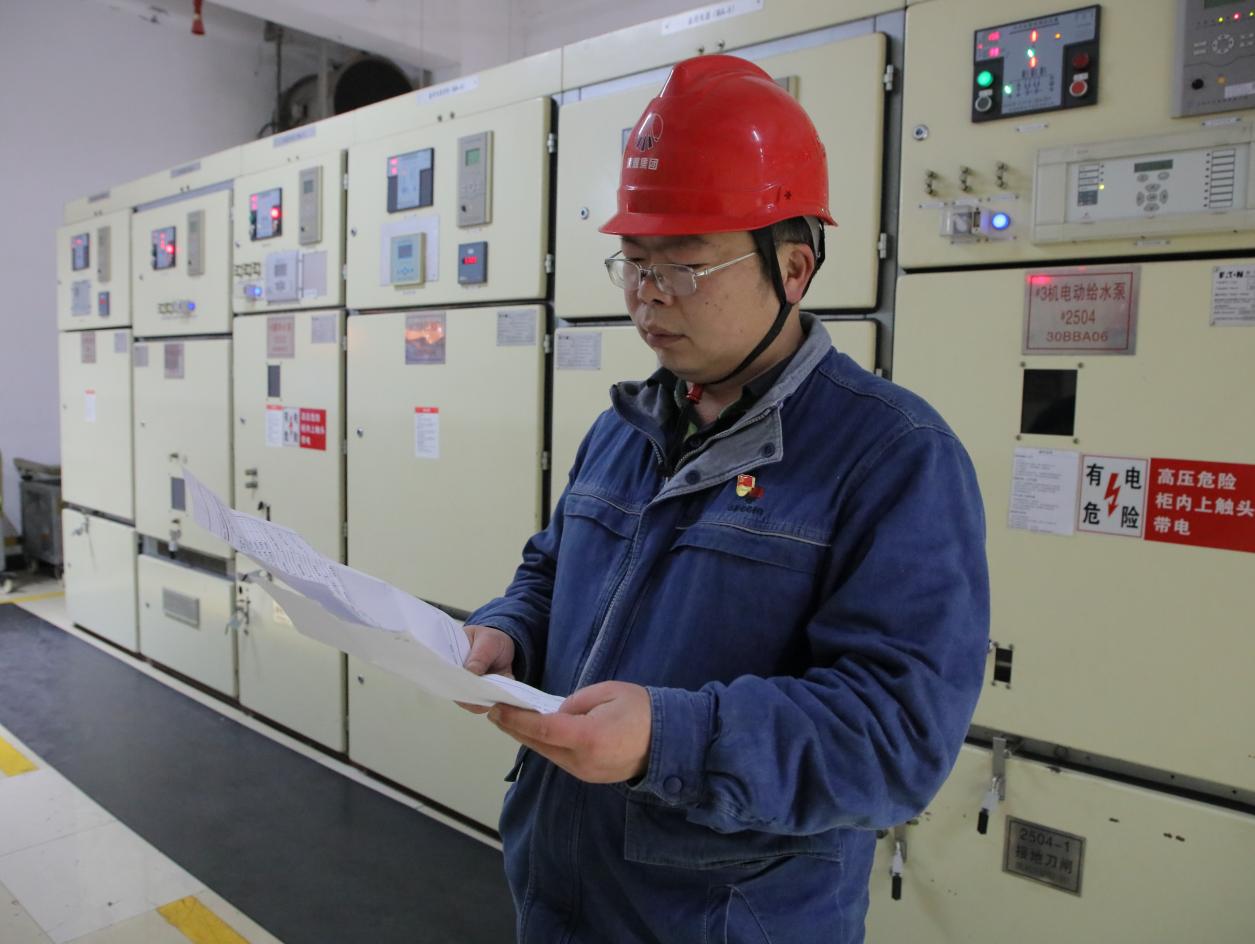

他憑借一段式串吹法創同類型機組蒸汽吹管最好記錄,單月完成受熱面焊口2.3萬,先后實現鍋爐水壓、鍋爐點火一次成功,以“安全鐵閘”的嚴苛管控、“破局智囊”的創新思維,助力三期項目建設順利進行,以“三特精神”奮勇向前,鑄就不平凡的成績。

搭建監管之網,以"立體防控"筑起生命屏障
“全覆蓋,零事故!”2024年底,三期建設現場捷報傳來。
“進度再急,安全紅線碰不得!”劉峰在一次生產協調會上拍案而起。面對三期項目百萬機組建設的復雜作業環境,他通過不斷的觀察、分析與歸納,創造性實施“立體網格化”安全管理模式。橫向建立“作業人員安全互保+作業面班組安全員旁站監護+危險區域項目部安全員駐點監護+業主及監理安全員分片負責”的四級防護體系;縱向打造“視頻監控滾動檢查+無人機巡航+現場流動管理+定點監護”的數字化監管網絡;立體構建“業主+監理安全員+其他安全管理人員”三方聯動的全時段響應機制,有效避免了作業活動監管盲區,為項目建設筑牢安全防線。
掌握破局之匙,用"乙方思維"加快建設速度
“到3月底了,5號機組受熱面吊裝開工已三月有余,焊口數卻僅完成1.7萬個,吸收塔才起至3層,其他仍處于土建階段。這樣下去,項目進度恐怕無法按時推進!”
面對5號機組建設初期工期滯后嚴峻形勢,劉峰想乙方之所想,難乙方之所難,多角度摸排問題、尋找對策。面對協調困難、問題懸置的情況,他硬性落實“4小時銷號”機制,要求項目痛點問題動態清零;面對作業工序不科學的難題,他深入一線,與施工單位并肩作戰,共同協商,通過增加吊機點位、優先受熱面就位等策略,使工效得到大幅提升;面對設計到圖、設備到貨與施工錯位的問題,他推行每日核查進度、雙周預判瓶頸、月度統籌資源的“123”工作法,保障關鍵節點按期完成。憑借著“乙方思維”和“共同體”觀念,他協調參建各方攜手并肩,月完成受熱面焊口2.3萬個,成功追回工期45天左右,向著目標加速前行。
高舉前進之旗,以"三特精神"匯聚干群合力
“搞項目就要有把不可能變成可能的拼勁,有把辛苦指數換成幸福指數的定力!”劉峰以“特別能吃苦、特別能戰斗、特別能奉獻”的三特精神持續感染團隊。
為者常成,行者常至。他用作風引領,放棄節假日駐守現場,每天至少8次深入現場查安全看工效盤進度,人送外號“劉八圈”。他開展團隊建設,組織黨員突擊隊沖鋒在前,帶動參建單位形成戮力攻堅態勢。他搭建青年培養梯隊,采用“結對子”“幫傳帶”等方式為青工賦能,構成“現場即教材、成長即戰果”的沉浸式培養模式,激活人才發展“源頭活水”,為公司后續發展持續輸送新鮮血液。(長安益陽 龍思辰)
